Protokół odbioru instalacji elektrycznej - co zawiera?

UWAGA: Na samym początku musimy rozróżnić 3 różne dokumenty:
- Protokół z pomiarów odbiorczych instalacji elektrycznych - dokument techniczny z wynikami pomiarów.
- Protokół odbiorczy instalacji - dokument potwierdzający wykonanie zgodnie z projektem.
- Oświadczenie o gotowości do przyłączenia - dokument składany do zakładu energetycznego.
Wyjaśnienie: dokumenty te są bardzo często ze sobą mylone lub wszystkie trzy opisywane jednym terminem: „protokół odbioru”.
W poniższym artykule opiszę przykład dla domu jednorodzinnego, w którym elektryk wykonał instalację. W przypadku instalacji przemysłowych, budynków użyteczności publicznej sytuacja z dokumentami wygląda trochę inaczej (większy zakres dokumentacji, dodatkowe protokoły, odbiór komisyjny etc.).
Spis treści:
- Co to jest protokół odbioru instalacji elektrycznej?
- Co powinien zawierać protokół z pomiarów odbiorczych?
- Kiedy należy sporządzić protokoły?
- Ile kosztują protokoły odbiorcze?
- Jakie są konsekwencje braku protokołów?
- Najczęściej zadawane pytania dotyczące protokołu odbioru instalacji elektrycznej - FAQ
Co to jest protokół odbioru instalacji elektrycznej?
W praktyce instalatora domowego mamy do czynienia z trzema kluczowymi dokumentami, które często są mylone między sobą. Każdy ma inne znaczenie i inne zastosowanie.
Protokół z pomiarów odbiorczych instalacji elektrycznych
To dokument techniczny zawierający wyniki pomiarów wykonanych przez uprawnionego elektryka. Są to konkretne liczby m.in.:
- rezystancja izolacji,
- impedancja pętli zwarcia,
- czasy zadziałania RCD,
- rezystancja uziemienia,
- ciągłość przewodów PE,
- inne parametry techniczne.
Kto sporządza: elektryk z uprawnieniami z grupy G1 z wpisem kontrolno-pomiarowym. (Pomiar wykonuje „E” (składa podpis), odpowiada za dokument „D” (składa podpis))
Kiedy: Po zakończeniu montażu instalacji, przed oddaniem do użytku.
Dla kogo: Podstawa do sporządzenia protokołu odbiorczego i oświadczenia o gotowości.
Protokół odbiorczy instalacji
To dokument potwierdzający, że cała instalacja została wykonana:
- zgodnie z projektem elektrycznym,
- zgodnie z normami (PN-HD 60364),
- zgodnie z przepisami prawa budowlanego,
- w sposób zapewniający bezpieczeństwo użytkowania.
Protokół odbiorczy to połączenie:
- opisu wykonanych prac,
- zestawienia materiałów i urządzeń,
- odniesienia do protokołu z pomiarów,
- oświadczenia wykonawcy o zgodności z projektem.
Kto sporządza: Najbezpieczniej gdyby był to elektryk-wykonawca (kierownik robót elektrycznych) z uprawnieniami budowlanymi. Dopuszczalne są również uprawnienia z grupy G1 z zakresu dozoru z wpisem kontrolno-pomiarowym.
Kiedy: Po zakończeniu wszystkich prac i pozytywnych pomiarach.
Dla kogo: Inwestor, inspektor nadzoru, urząd (przy odbiorze budynku).
Oświadczenie o gotowości do przyłączenia
To dokument dla zakładu energetycznego potwierdzający, że:
- instalacja jest wykonana i sprawna,
- pomiary dały wyniki pozytywne,
- można bezpiecznie podłączyć zasilanie i zamontować licznik.
Oświadczenie zawiera:
- dane inwestora i adres obiektu,
- potwierdzenie wykonania zgodnie z warunkami przyłączenia,
- deklarowaną moc przyłączową,
- podpis uprawnionego elektryka.
Kto sporządza: Elektryk z uprawnieniami z grupy G1 w zakresie dozoru D i eksploatacji E (z wpisem kontrolno-pomiarowym).
Kiedy: Po pozytywnych pomiarach, przed wizytą ekipy zakładu energetycznego.
Dla kogo: Zakład energetyczny (Tauron, PGE, Enea, Energa).
Jaka jest relacja między tymi dokumentami?
Sekwencja czasowa:
- Elektryk kończy montaż instalacji.
- Wykonuje pomiary, powstaje “Protokół z pomiarów odbiorczych”.
- Na podstawie pomiarów sporządza “Protokół odbiorczy instalacji” (potwierdzenie całości prac).
- Sporządza “Oświadczenie o gotowości do przyłączenia dla zakładu energetycznego”.
- Składa oświadczenie w ZE, montaż licznika i włączenie zasilania.
W praktyce:
- Inwestor dostaje: Protokół odbiorczy + Protokół z pomiarów (do akt budowy i przechowania).
- Zakład energetyczny dostaje: Oświadczenie o gotowości (podstawa do podłączenia).
- Urząd (przy odbiorze budynku) dostaje: Protokół odbiorczy (dowód że instalacja jest zgodna z przepisami).
Nie masz pewności, jak często należy wykonać przegląd instalacji elektrycznej? Sprawdź szczegóły w artykule dostępnym na Strefie Porad.
Co powinien zawierać protokół z pomiarów odbiorczych?
Protokół z pomiarów odbiorczych powinien zawierać:
- Nagłówek dokumentu
- Dane obiektu i instalacji
- Instalacja (jej typ i przyłącze)
- Zestawienie obwodów
- Tabela obwodów w rozdzielnicy głównej RG
- Wyniki pomiarów m.in.:
- Pomiar rezystancji izolacji (dowiedz się więcej - Pomiar rezystancji izolacji - na czym polega, jak wykonać?)
- Pomiar ciągłości przewodów ochronnych PE
- Pomiar impedancji pętli zwarcia
- Pomiar i sprawdzenie wyłączników różnicowoprądowych
- Pomiar rezystancji uziemienia
- Sprawdzenie biegunowości
- Pomiar napięcia - Podsumowanie wyników pomiarów
- Klauzule o spełnieniu wymagań warunków technicznych i norm oraz gotowości instalacji do bezpiecznej eksploatacji
- Data i podpis
To kluczowy dokument techniczny. Musi być precyzyjny i zawierać wszystkie wymagane pomiary.
Protokół odbiorczy powinien zawierać:
Protokół odbiorczy to dokument bardziej opisowy niż protokół z pomiarów. Potwierdza CAŁOŚĆ wykonanych prac.
- Nagłówek
- Dane podstawowe
- Podstawa wykonania:
- Zakres wykonanych prac
- Oświadczenie wykonawcy - Załączniki (przykładowe):
- Załącznik nr 1: Protokół z pomiarów odbiorczych z dnia 15.05.2024
- Załącznik nr 2: Schemat rozdzielnicy RG (jednoliniowy)
- Załącznik nr 3: Kopie uprawnień
- Załącznik nr 4: Dokumentacja fotograficzna (rozdzielnica, oznaczenia) - Podpisy
- Wykonawca
- Inwestor - Klauzule o spełnieniu wymagań warunków technicznych i norm oraz gotowości instalacji do bezpiecznej eksploatacji
Oświadczenie o gotowości do przyłączenia:

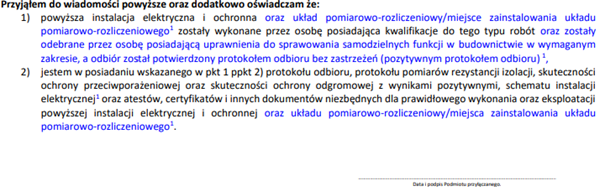

To najkrótszy z trzech dokumentów - konkretne oświadczenie dla zakładu energetycznego.

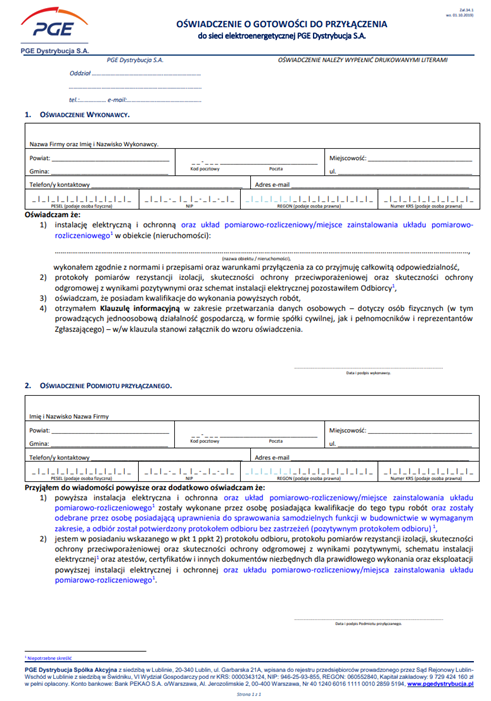

Wzór oświadczenia PGE S.A.

Jak to wygląda w praktyce?
Niestety ekipa wykonuje instalacje, bez projektu i bez pomiarów. Podpisuje się jedynie pod oświadczeniem o gotowości do przyłączenia „znajomy elektryk”. Zakład Energetyczny ma zabezpieczenie ponieważ w oświadczeniu są odpowiednie klauzule które przenoszą odpowiedzialność na podpisującego „elektryka”. Jedyną poszkodowaną osobą jest inwestor. Taka praktyka niestety utrzymuje się do dziś.

Co dzieje się z oświadczeniem?
- Inwestor składa oświadczenie w zakładzie energetycznym (osobiście lub elektronicznie).
- ZE weryfikuje dokumenty (czy uprawnienia są aktualne, czy moc się zgadza).
- ZE ustala termin przyjazdu ekipy monterskiej (zazwyczaj 7-14 dni).
- Ekipa montuje licznik i podłącza zasilanie.
- Podpisywany jest protokół zdawczo-odbiorczy (między inwestorem a ZE).
- Zasilanie jest włączone - instalacja pod napięciem.
Kiedy należy sporządzić protokoły?
W prawie budowlanym nie ma jednego, konkretnego terminu, który mówi o konieczności przeprowadzenia odbioru instalacji elektrycznej.
Przepisy informują natomiast, że czynności te muszą zostać dokonane przed zakończeniem budowy lub przed złożeniem wniosku o udzielenie pozwolenia na użytkowanie obiektu (art. 57 Prawa Budowlanego).Protokoły sporządza się tylko po PEŁNYM zakończeniu prac i pozytywnych pomiarach.
Oznacza to, że:
- przed kontrolą instalacji elektrycznej budynek nie może zostać zagospodarowany,
- obiekt nie może być dopuszczony do użytku bez protokołów,
- poświadczeniem odbioru instalacji jest określony protokół.
Nowe budownictwo - dom jednorodzinny
FAZA 1: Instalacja podtynkowa
- Montaż puszek, prowadzenie przewodów w bruzdach
- Kontrola przed tynkowaniem
- Sprawdzenie tras, przekrojów, oznaczeń
FAZA 2: Montaż aparatury
- Montaż rozdzielnicy z wyłącznikami
- Montaż gniazdek, łączników, opraw
FAZA 3: Pomiary i dokumentacja
- Wykonanie pełnego zakresu pomiarów
- Sporządzenie Protokołu z pomiarów odbiorczych
- Sporządzenie Protokołu odbiorczego instalacji
- Sporządzenie Oświadczenia o gotowości do przyłączenia
FAZA 4: Podłączenie zasilania
- Przekazanie oświadczenia do zakładu energetycznego
- Wizyta ekipy ZE - montaż licznika
- Włączenie zasilania
- Podpisanie protokołu zdawczo-odbiorczego z ZE
FAZA 5: Odbiór budynku
- Zgłoszenie zakończenia budowy do starostwa
- LUB złożenie wniosku o pozwolenie na użytkowanie
- Przekazanie kompletnej dokumentacji powykonawczej (w tym protokoły elektryczne)
Błąd początkujących:
Inwestor prosi: "Proszę o protokół, bo zaraz przyjeżdża ekipa z energetyki."
Elektryk nie może wystawić protokołu jeśli:
- instalacja nie jest ukończona (brakuje gniazdek, opraw),
- nie wykonał pomiarów,
- są usterki do poprawy.
Rozbudowa instalacji - Czy trzeba robić protokoły dla całej instalacji?
Przy dodawaniu nowych obwodów (np. podrozdzielnica w garażu, obwód do pompy ciepła) zależy od zakresu:
Mała rozbudowa (1-3 obwody bez zmiany mocy):
- Protokół z pomiarów: tylko nowe obwody + punkt zasilania
- Protokół odbiorczy: zakres rozbudowy
- Oświadczenie: NIE jest potrzebne (brak zmiany w ZE)
Duża rozbudowa (podrozdzielnica, zmiana mocy przyłączowej):
- Protokół z pomiarów: pełny zakres (cała instalacja)
- Protokół odbiorczy: pełny zakres
- Oświadczenie: TAK (zmiana warunków przyłączenia)
Praktyczny przykład:
Dodajesz obwód 32A do pompy ciepła 8kW:
- Moc rośnie z 10kW do 18kW -> to wymaga zmiany warunków przyłączenia
- Potrzebne: pełne protokoły + nowe oświadczenie dla ZE
Modernizacja
Wymiana starej instalacji (aluminium na miedź, „korki” na automaty):
Które dokumenty będą potrzebne:
- Protokół z pomiarów: pełny zakres nowej instalacji,
- Protokół odbiorczy: potwierdzenie wykonania modernizacji,
- Oświadczenie: jeśli zmienia się moc lub trzeba wymienić złącze kablowe.
Uwaga: Przy głębokiej modernizacji (>50% instalacji) niektóre zakłady energetyczne traktują to jak nową instalację i wymagają pełnej dokumentacji.
„Realia instalacji” w Polsce:Niestety w praktyce to wygląda tak, że ekipa wykonuje nową instalacje bez zdania inwestorowi żadnych schematów instalacji. Rzadko zdarza się otrzymanie protokołu z pomiarów odbiorczych instalacji. Najczęściej podpis pod oświadczeniem gotowości do przyłączenia składa „znajomy elektryk”, który nie widział instalacji w praktyce. Nikt nie przykłada do tego zbytniej uwagi.
Na szczęście przy budynkach wielorodzinnych i użyteczności publicznej tego typu praktyki nie mają racji bytu. Pełna dokumentacja, schematy, protokoły są niezbędnie obligatoryjne.
Ile kosztują protokoły odbiorcze?
Ceny dla domu jednorodzinnego
Komplet dokumentów (pomiary + protokoły + oświadczenie):
Dom do 100m2:
- Instalacja prosta (10-15 obwodów): 1000-1500 zł
- Z dodatkami (pompa ciepła, PV): 1500-2000 zł
Dom >200m2:
- Duża instalacja (>30 obwodów): 2000-3500 zł
Niestety nie ma możliwości określenia progów cenowych. Każdy elektryk ma swoje ceny. Każda instalacja jest inna. Niektóre np. posiadają SMART HOME lub inne elementy automatyki, więc cena będzie wyższa. Wszystko zależy od uwarunkowań technicznych samej instalacji.
W cenę wchodzi:
- Przyjazd na obiekt
- Pomiary wszystkich parametrów
- Protokół z pomiarów (wydruk + PDF)
- Protokół odbiorczy
- Oświadczenie o gotowości dla ZE
- Podpis uprawnionego
Czego NIE MA:
- Poprawki instalacji (jeśli coś nie przechodzi)
- Ponowny przyjazd po naprawach
- Projekt elektryczny (jeśli go brak)
- Dodatkowe egzemplarze
Co podnosi cenę?
- Liczba podrozdzielnic
- Instalacja fotowoltaiczna (dodatkowe pomiary DC )
- Pompa ciepła
- Pilność

Jakie są konsekwencje braku protokołów?
- Zakład energetyczny NIE podłączy zasilania
- Urząd NIE wyda pozwolenia na użytkowanie
- Konsekwencje prawne
- Wykroczenie budowlane
Użytkowanie instalacji bez odbioru:
- Mandat do 5000 zł (inspektor nadzoru budowlanego)
- Nakaz wstrzymania użytkowania
- Nakaz wykonania odbioru pod rygorem kary - Odpowiedzialność karna przy wypadku
Jeśli dojdzie do pożaru lub porażenia, a instalacja nie miała odbioru:
- Właściciel odpowiada za spowodowanie zagrożenia (art. 163 KK)
- Przy śmierci: art. 220 KK (nieumyślne spowodowanie śmierci) - Konsekwencje ubezpieczeniowe
Polisy OC/AC w warunkach wymagają:
- "Instalacja wykonana zgodnie z normami"
- "Aktualne odbiory i przeglądy"
Przy pożarze elektrycznym:
- Rzeczoznawca sprawdza protokoły
- Brak protokołu = odmowa wypłaty
- Właściciel pokrywa szkodę (50 000 - 500 000 zł)
Dom spłonął przez wadliwą instalację po kilkunastu latach (brak protokołu odbioru i pomiarów okresowych). Ubezpieczyciel odmówił odszkodowania 920 000 zł.
Zobacz, jakie normy i przepisy powinien znać każdy elektryk i jak stosować je w codziennej pracy.
Najczęściej zadawane pytania dotyczące protokołu odbioru instalacji elektrycznej - FAQ
Czy protokół odbioru instalacji elektrycznej jest obowiązkowy?
TAK, protokoły są obowiązkowe w następujących przypadkach:
- Protokół z pomiarów przy:
- Nowej instalacji
- Modernizacji instalacji
- Rozbudowie zmieniającej moc przyłączową - Protokół odbiorczy przy:
- Odbiorze budynku (wymóg prawa budowlanego)
- Rozliczeniu z wykonawcą
- Przekazaniu dokumentacji budowy - Oświadczenie o gotowości gdy:
- Podłączasz nowe zasilanie
- Zmieniasz moc przyłączową
- Wymieniasz złącze kablowe
Podstawa prawna:
- Prawo budowlane art. 57 - wymagane przy odbiorze
- Warunki przyłączenia - ZE wymaga oświadczenia
- Norma PN-HD 60364-6 - pomiary obowiązkowe
Jak długo jest ważny protokół?
Protokół z pomiarów odbiorczych:
- Ważny bezterminowo jako dokument historyczny
- Potwierdza że instalacja BYŁA OK w momencie odbioru
- Nie traci ważności (chyba że przebudowujesz instalację)
Praktyka dla Ciebie:
Należy jednak pamiętać o tym, że każda instalacja wymaga pomiarów okresowych. O czym niestety większość użytkowników prywatnych zapomina. Pamięta jednak ubezpieczyciel, gdy ma dojść do wypłaty ubezpieczenia.
Różnica:
- Protokół odbioru = potwierdzenie, że instalacja była OK przy budowie.
- Pomiary okresowe = sprawdzenie czy instalacja jest OK teraz (po 5 latach użytkowania).
Kiedy protokół traci ważność:
- Po modernizacji >50% instalacji - nowy protokół odbioru
- Po zmianie mocy przyłączowej - nowe oświadczenie dla ZE
- Nigdy nie traci ważności jako dokument archiwalny
